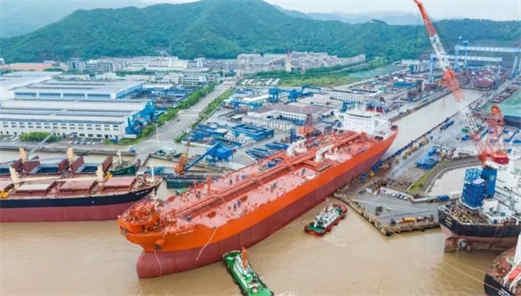

近日,舟山中远海运重工15.4万吨穿梭油轮N1012项目在3号船坞顺利上水,正式转入码头调试阶段。
该项目在船坞建造过程中,通过优化脚手架搭设方案,有效提升了施工效率,为船舶按时出坞上水奠定了坚实基础。
据统计,截至N1012项目上水,项目脚手架工时较同系列船舶预期减少6000余工时,舱室脚手架拆除率达90.7%,为船舶建造降本增效提供了宝贵经验。
由于该项目船舶拥有12个大型货油舱和复杂舱室结构,建造难度较大。搭载工区以“工时优化”为目标,通过精益设计与管理创新,实现了脚手架搭拆作业效率的显著提升。
精益设计:优化工艺减少搭建需求
搭载工区搭架团队通过全流程工艺复盘,秉持“提前一步,少搭一架”原则,实现舾装件安装与脚手架需求的精准匹配。
在工序调整上,团队将锚机平台底座、防磨材等舾装件安装提前至分段组立阶段,同时将甲板过桥、设备基座等大型构件安排在总组场地施工,减少搭载阶段高空搭架作业。
细节优化方面,规范货油舱甲板PSPC垫板尺寸,要求边缘净值≥50mm,厚度≥8mm,降低后行焊接烧损油漆导致的补漆搭架情况;合理布局吊装吊码于合拢缝区域,利用现有脚手架完成吊耳拆除与油漆修补,缩小额外搭架范围。
此外,还完成20余项工装件设计优化,投入8000余个工装零件,使脚手架布局更符合船体建造需求。
精益管理:协同作业提升整体效率
项目团队采用“网格化管理+全流程管控”模式,促进各环节协同,减少建造过程中的资源浪费。
通过建立分段/总段完整性检查体系,明确各阶段舾装件、结构件验收责任人,确保搭载前完成应装部件安装,减少后期搭拆架返工。
在资源管理上,加强物资保障与计划管理,保证甲板材料、设备设施按时到位,并提前做好技术修改交底,避免工序冲突导致的重复作业。
拆除环节,在总组阶段完成主甲板反顶挂架油漆施工并拆除非必要部分,仅保留合拢口区域脚手架,降低出坞时舱内拆除压力;使用门机吊运已完工分段脚手架材料,替代密闭舱室人工搬运,降低工时消耗。
15.4万吨穿梭油轮项目脚手架精益管理实践,为船舶建造降本增效提供了可借鉴经验。在后续船舶建造中,项目团队将以脚手架管理为切入点,聚焦工装化全覆盖与设计深度优化,扩大标准化工装件应用范围,探索模块化搭拆工艺,通过管理与技术创新,持续提升船舶建造效率,持续推动船舶建造全流程优化。
